giriiş

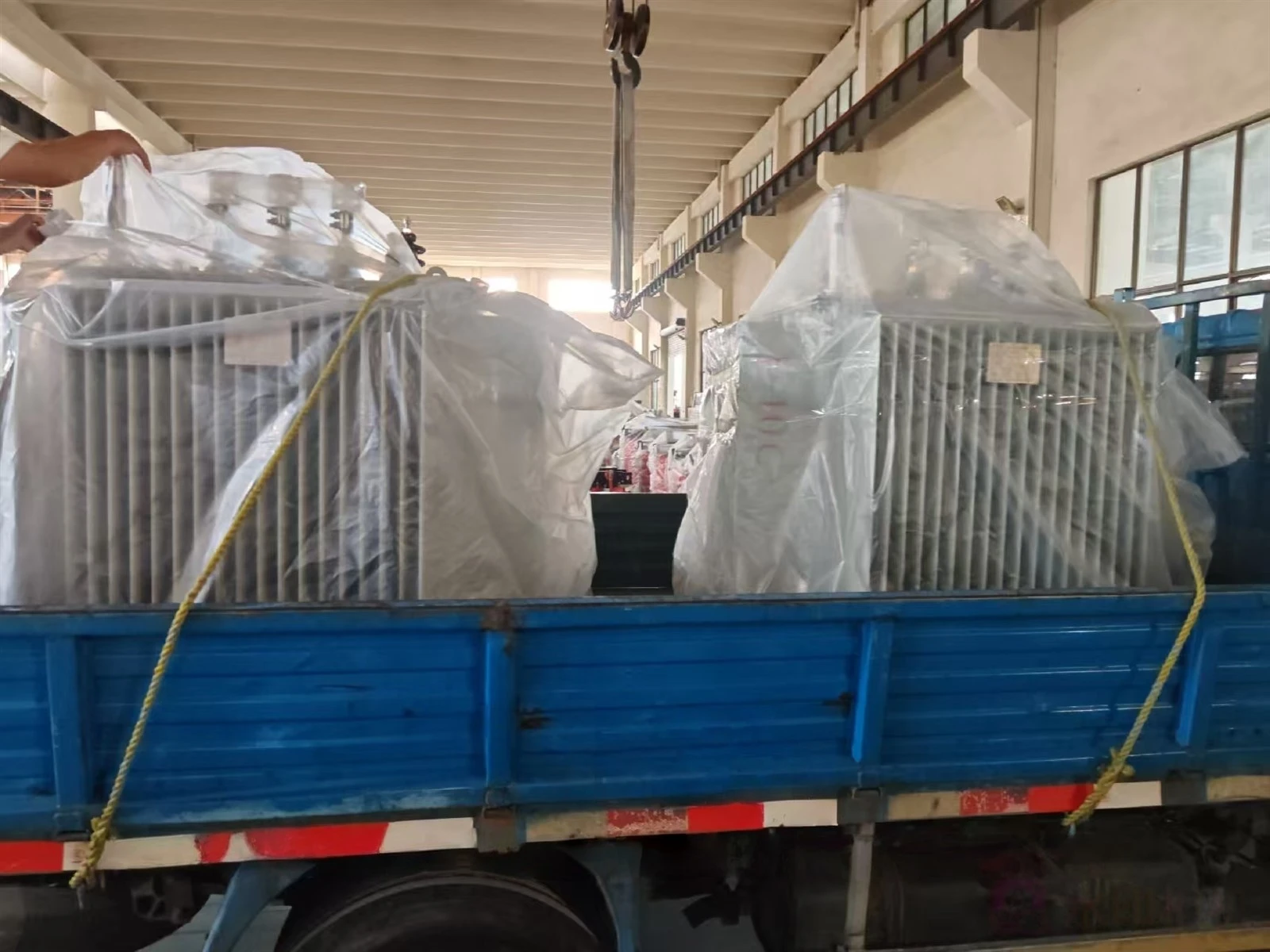

Yakın zamanda VKE'den Güney Çin'deki yüksek-teknolojili bir endüstri parkına 2000kVA'lık bir yağlı transformatör gönderildi. Bu "elektrikli kalp", park içinde yeni kurulan otomatik montaj merkezine güçlü ve güvenilir güç desteği sağlayacak.
Üretim Süreçleri
1. Çekirdek İstifleme
Yüksek-soğuk-haddelenmiş silikon çelik levhalar (0,23~0,3 mm kalınlık), girdap akımı kayıplarını azaltmak için kademeli bir-kesit halinde istiflenir.
Çekirdek laminasyonları epoksi reçine yapıştırıcı ile birleştirilir ve çelik bantlarla sıkıca bağlanır. Yüksüz-kayıplar GB/T 6451-2015 standardına uygun olmalıdır.


2. Sarma
Düşük-voltaj sargısı, 2,5 ila 4 A/mm² akım yoğunluğuna göre tasarlanmış-kesit alanına sahip yassı bakır telden yapılmıştır. Yüksek-gerilim sargısı ise çok-katmanlı silindirik bir yapıyı benimser ve izolasyon için katmanlar arasında Nomex yalıtım kağıdı bulunur.
Sarıldıktan sonra bobin, nemi ortadan kaldırmak için sabit-basınçla kurutmaya (48 saate eşit veya daha uzun bir süre boyunca 110 derece ±5 derece sıcaklıkta) tabi tutulur.


3. Aktif Parça Montajı
Çekirdek ve sargılar bir araya monte edilir ve yeterli ana yalıtım mesafesini (örneğin, 10kV'luk bir transformatör için 25 mm'ye eşit veya daha büyük) sağlamak için yalıtım ara parçalarıyla sabitlenir.
Kablolar için kalaylı bakır baralar kullanılır ve hava delikleri olmadığından emin olmak için tüm kaynak noktalarının X-ışını ile incelenmesi gerekir.


Tank İnşaatı
Tank gövdesi Q235 çelik plakalardan (kalınlık 6 mm'ye eşit veya daha büyük) yapılmıştır. Kaynak dikişleri gazyağı penetrasyon testlerinden geçmelidir (sızıntı olmamalıdır).
Radyatör, 1,2-1,5m²/kW'de tasarlanmış ısı dağıtım alanına sahip oluklu panellere sahiptir.

Vakum Yağı Dolumu
Yağ doldurmadan önce sistemi 133 Pa'ya eşit veya daha düşük bir basınca boşaltın ve yalıtım yağının su içeriğinin 10 ppm'den az veya buna eşit olduğundan emin olmak için bu basıncı 4 saat boyunca koruyun.
Yağ doldurulduktan sonra transformatör, dayanım gerilimi testine (1 dakika boyunca 35 kV güç frekansı gerilimi ile) geçmeden önce 24 saat beklemeye bırakılır.
